问答题

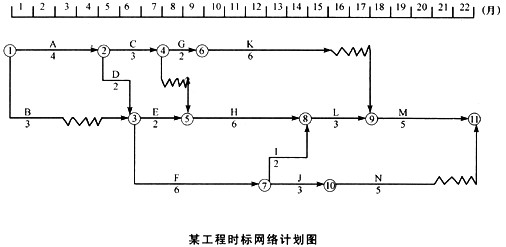

与施工公司(乙方)签订了某公共设施的施工合同,合同签订后乙方将公共设施的钢架结构吊装分包给安装公司,甲方与乙方共同确定了施工方案与进度计划(如下图)合同中规定:窝工降效系数为50%。

施工过程中发生如下事件:

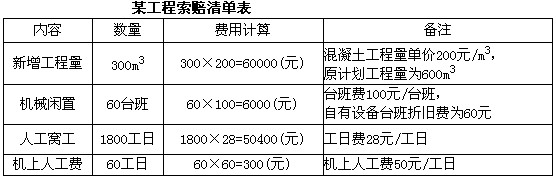

事件1:按进度计划K工作施工0.5个月后,业主方要求修改设计,K工作停工待图2.5月(混凝土工程),乙方向甲方提出索赔清单如下表所示。

事件2:乙方自备施工机械未按时到达施工现场致使H工作实际进度在12月底时拖延1个月,乙方要求合同工期顺延1个月,并补偿费用2万元。
事件3:F工作施工时,因项目经理部确定的施工工艺出现质量事故,监理工程师要求返工,工作实际进度在12月底时拖后1个月,乙方要求顺延合同工期1个月,补偿费用2万元。
事件4:施工第9个月,F工作在施工现场发现文物,为保护文物现场停工,乙方向甲方提出补偿工期1个月和费用1万元的要求。由于事件3和事件4的发生,F工作延误影响致使钢架结构安装施工向后拖延,丙方就事件3和事件4分别向乙方提出索赔费用1万元,工期共顺延2个月的要求。
事件5:开工后第19个工作月出现台风,现场工作全部停止,为此乙方要求补偿因台风破坏施工现场的现场清理时间1个月,并补偿清理费用4万元。
问题
1.施工网络图中的关键线路有几条?
2.就各事件分别说明,上述索赔要求是否正确?
3.该工程实际工期为多少?
