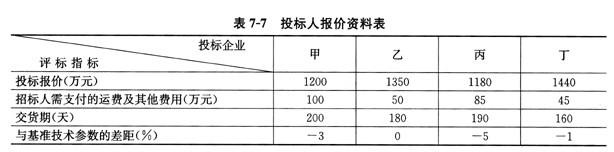

A.投标文件规定的交货期为180天,招标人可接受的交货期最晚为210天。交货期比1.80天每延长10天,则在评标时增加的调整金额为10万元;交货期每缩短10天,则在评标时减少的调整金额为8万元。
B.若投标设备没有达到技术规范要求的基准参数,凡比基准参数降低1%,则将在其报价上增加9万元。但招标人不接受比基准参数降低超过5%的投标。
C.shangxueba.cn/images/ct_jgzzxswm_jgzzxswcase_00198(20096).jpg'
D.根据所给资料,对该设备采购项目进行评标。
E.在确定中标人后,双方应以何种价格为基础确定合同价格?

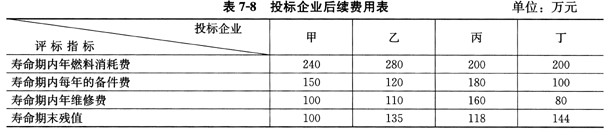

F.由于该生产线的燃料及维护费用较高,有人提出,应采用全寿命费用评标价法进行评标。若设备的评审寿命期为5年,经测算,四家企业投标的后续费用如表7-8所示。
![]()
G.shangxueba.cn/images/ct_jgzzxswm_jgzzxswcase_00198(20096)1.jpg'
