问答题
【简答题】
某承包人于某年承包某外资工程项目施工。与业主签订的承包合同的部分内容有:
问题:确定每月终业主应支付的工程款。
答案:
点击查看答案
手机看题
你可能感兴趣的试题
问答题

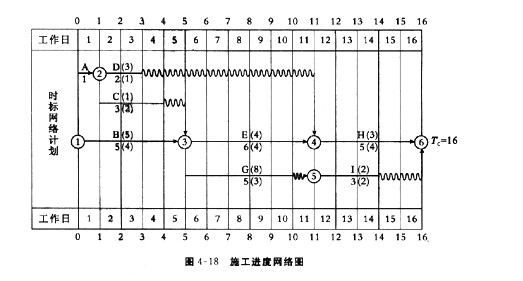

某工程项目的施工进度计划如图4-18,该图均按各项工作的正常持续时间,按最早时参数绘制的双代号时标网络计划,图中箭线上方括号内数字为工期优化调整计划时压缩工作持续时间的次序号,箭线下方括号外数字为该工作的持续时间,括号内的数字为该工作的最短持续时间,若工作日第5天下班后检查施工进度完成情况,发现A工作已完成,D工作尚未开始,C工作进行了1天,B工作进行了2天,
问题:
1.绘制实际进度前锋线,记录实际进度执行情况,并说明前锋线的绘制方法。

2.对实际进度与计划进度对比分析,填写网络计划检查结果分析表(见表4-6)。
注:表中③、④、⑤中必须有数据的来源及计算式;表中⑦中要写明正常或影响工期多少天。
3.根据检查结果分析的数据绘制未调整前的双代号时标网络计划。
4.按要求的原工期目标完成,不允许拖延工期。要遵循满足工期优化的思路,按各工作的压缩次序号调整计划,绘制调整后的双代号时标网络计划,并说明调整计划的基本思路。
A.shangxueba.cn/images/2010q3/ct_jgzsbalj_jgzsbalcase_0050(095)1.jpg'
B.绘制实际进度前锋线,记录实际进度执行情况,并说明前锋线的绘制方法。
C.对实际进度与计划进度对比分析,填写网络计划检查结果分析表(见表4-6)。
D.shangxueba.cn/images/2010q3/ct_jgzsbalj_jgzsbalcase_0050(095)2.jpg'
E.根据检查结果分析的数据绘制未调整前的双代号时标网络计划。
F.按要求的原工期目标完成,不允许拖延工期。要遵循满足工期优化的思路,按各工作的压缩次序号调整计划,绘制调整后的双代号时标网络计划,并说明调整计划的基本思路。
点击查看答案
手机看题
问答题
某安装分项工程项目施工网络计划如图4-14。(图中箭线下方数字为工作的持续活动时间),在实际施工过程中,到第五周结束时发现D工作拖后4周,C工作拖后3周,B工作拖后3周,
问题:
1.确定不考虑工期拖延的情况下的网络计划图中的关键线路和计划工期。
2.在双代号时标网络图上绘出实际进度的前锋线(早时标)并说明B、C、D工作拖延对总工期的影响。
A.确定不考虑工期拖延的情况下的网络计划图中的关键线路和计划工期。
B.在双代号时标网络图上绘出实际进度的前锋线(早时标)并说明B、C、D工作拖延对总工期的影响。
C.shangxueba.cn/images/2010q3/ct_jgzsbalj_jgzsbalcase_0048(095)1.jpg'
点击查看答案
