单项选择题

安静状态下,平均动脉压等于 ( )
A.收缩压+1/3脉压
B.(收缩压+脉压)/2
C.(收缩压+舒张压)/2
D.舒张压+1/3脉压
E.舒张压+1/2脉压

A.收缩压+1/3脉压
B.(收缩压+脉压)/2
C.(收缩压+舒张压)/2
C.舒张压+1/3脉压
D.舒张压+1/2脉压
题目列表

你可能感兴趣的试题

问答题

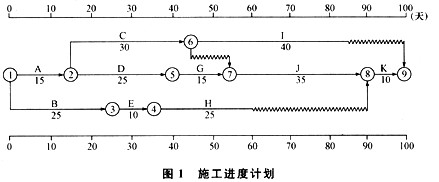

某电梯安装工程项目开工之前,承包方向监理工程师提交了施工进度计划,如图1所示,该计划满足合同工期100天的要求。

在上述施工进度计划中,由于工作E和工作G共用一台塔吊(塔吊原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔吊)。
在施工过程中,由于业主要求变更设计图纸,使工作B停工10天(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
1.调整方案:将工作J的持续时间压缩5天。
2.费用补偿要求有:
(1)工作J压缩5天,增加赶工费25000元;
(2)塔吊闲置15天补偿:600元/天(塔吊租赁费)×15天=9000元;
(3)由于工作B停工10天造成其他有关机械闲置、人员窝工等综合损失45000元。
问题
1.如果,在原计划中先安排工作E,后安排工作G施工,塔吊应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
2.工作B停工10天后,承包方提出的进度计划调整方案是否合理?该计划如何调整更为合理?
3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?

A.shangxueba.cn/images/ct_jgzjzoswdm_jgzjzoswdcase_00349(20095).jpg'
B.调整方案:将工作J的持续时间压缩5天。
C.费用补偿要求有:
D.如果,在原计划中先安排工作E,后安排工作G施工,塔吊应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
E.工作B停工10天后,承包方提出的进度计划调整方案是否合理?该计划如何调整更为合理?
F.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?
微信扫码免费搜题
